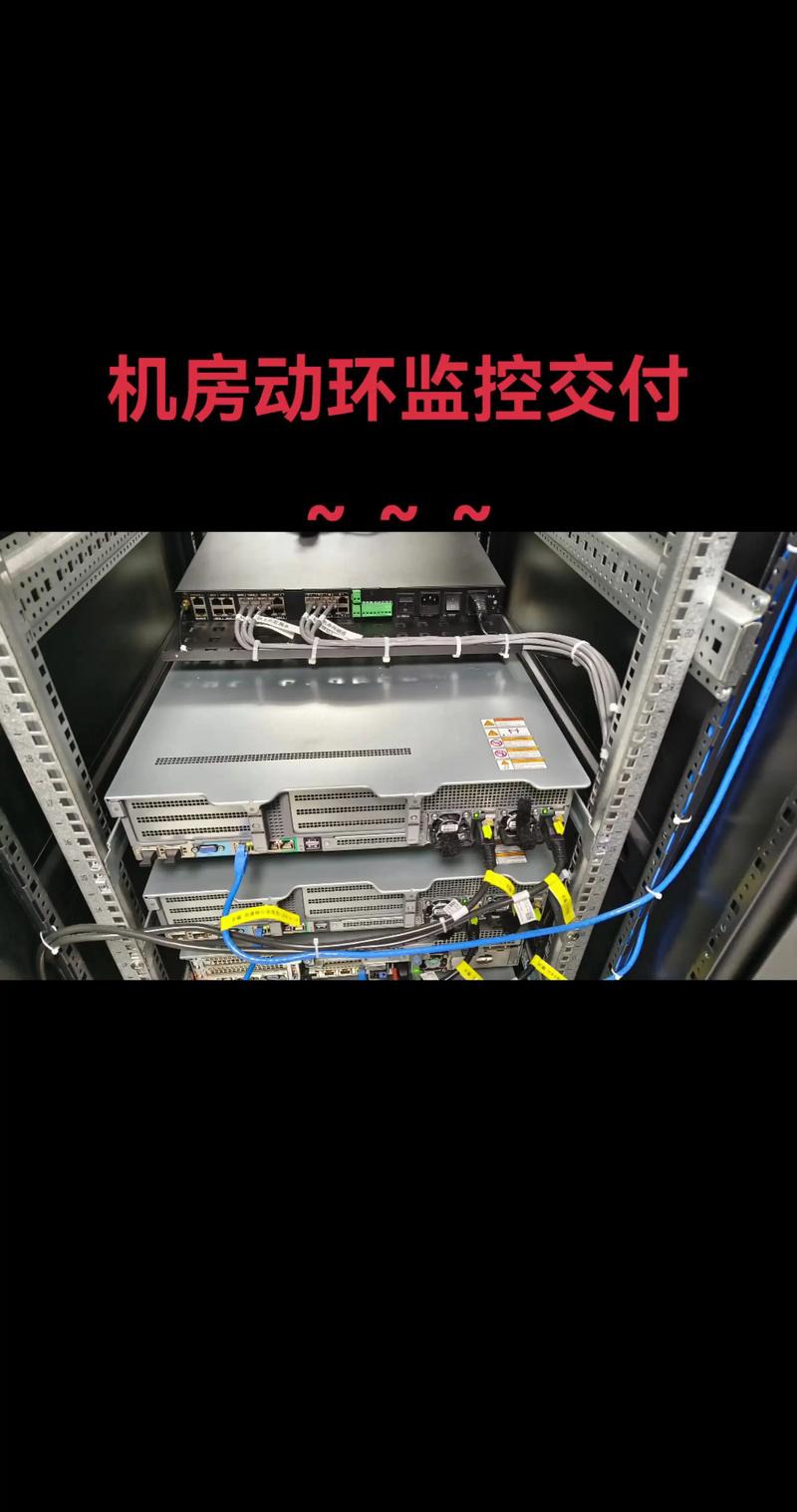

机房动环监控系统交付 智能化弱电工程的关键一步
在数据中心与关键机房建设中,动环监控系统(动力环境监控系统)的交付是保障机房稳定运行的核心环节。作为系统集成与智能化弱电工程的重要组成部分,它通过实时采集电力、环境、安防等数据,实现集中监控、故障预警与智能联动。本文围绕机房动环监控的交付流程与要点展开,帮助读者理解这一智能系统集成的关键价值。
一、动环监控系统的组成与功能
动环监控系统通常由前端采集设备(如温湿度传感器、水浸探测器、电量仪、UPS通信模块等)、数据传输网络和监控管理平台三部分组成。其核心功能包括:
- 动力监控:市电、配电、UPS、蓄电池、发电机等参数监测;
- 环境监控:温度、湿度、漏水、烟感、粉尘等;
- 安防监控:门禁、视频、红外入侵、消防联动;
- 告警管理:多级告警、短信/电话/邮件通知、声光报警;
- 数据可视化:3D/2D组态、大屏展示、报表分析。
二、交付前的准备工作
1. 方案设计与深化:根据机房规模、设备类型与客户需求,确定监控点位、组网方式(RS485/SNMP/Modbus/TCP等)及平台架构。
2. 设备选型与进场:选用工业级传感器与采集网关,确保兼容性与稳定性;核对设备清单,检查外观与接口。
3. 布线施工:遵循弱电工程规范,强弱电分离,线缆标签清晰,接地可靠。
4. 网络与平台部署:为监控系统划分独立VLAN,配置防火墙策略;安装监控软件,完成数据库初始化与用户权限设置。
三、系统调试与联调
交付的核心阶段在于调试。步骤如下:
- 单点调试:逐个接入传感器,校准数值(如温度、电量精度),确保数据准确。
- 通信测试:检查采集器与平台之间的通信状态,处理丢包、延时问题。
- 告警联动测试:模拟告警条件(如温度超限、漏水),验证告警上报、联动动作(如开启空调、关闭阀门)是否正确。
- 集成联调:与消防、门禁、视频等子系统联动,确保整体智能化弱电工程协同工作。
四、验收与培训
1. 初验:检查硬件安装质量、标签完整性、监控画面是否正常。
2. 试运行:一般不少于30天,观察系统稳定性,记录误报、漏报情况。
3. 终验:对照合同与设计文件,逐项核对功能与性能指标;提交竣工文档(拓扑图、IP表、操作手册等)。
4. 用户培训:培训运维人员操作平台、处理告警、导出报表及日常维护。
五、常见问题与注意事项
- 传感器供电不稳导致数据跳变,建议采用集中供电或POE;
- 通信协议不兼容需加协议转换网关;
- 告警阈值设置不合理易造成骚扰,应结合现场实际调整;
- 交付后应建立定期巡检与校准机制,保证长期可靠。
六、
机房动环监控交付并非简单的设备安装,而是涵盖设计、施工、调试、验收的完整系统集成过程。它是智能化弱电工程在机房场景中的典型应用,直接关系到机房的安全、节能与高效运维。做好交付,才能让智能系统真正服务于业务连续性。
